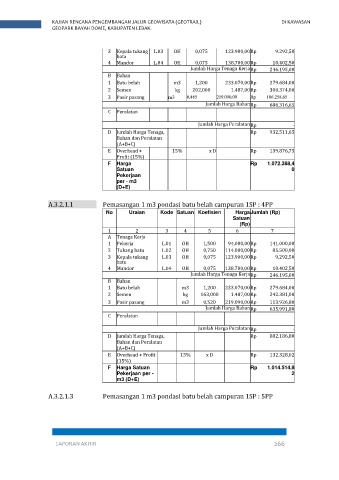

Page 262 - LAPORAN AKHIR GABUNGAN
P. 262
KAJIAN RENCANA PENGEMBANGAN JALUR GEOWISATA (GEOTRAIL) DI KAWASAN
GEOPARK BAYAH DOME, KABUPATEN LEBAK.
3 Kepala tukang L.03 OH 0,075 123.900,00 Rp 9.292,50
batu
4 Mandor L.04 OH 0,075 138.700,00 Rp 10.402,50
Jumlah Harga Tenaga Kerja Rp 246.195,00
B Bahan
1 Batu belah m3 1,200 233.070,00 Rp 279.684,00
2 Semen kg 202,000 1.487,00 Rp 300.374,00
3 Pasir pasang m3 0,485 219.090,00 Rp 106.258,65
Jumlah Harga Bahan Rp 686.316,65
C Peralatan
Jumlah Harga Peralatan Rp -
D Jumlah Harga Tenaga, Rp 932.511,65
Bahan dan Peralatan
(A+B+C)
E Overhead + 15% x D Rp 139.876,75
Profit (15%)
F Harga Rp 1.072.388,4
Satuan 0
Pekerjaan
per - m3
(D+E)
A.3.2.1.1 Pemasangan 1 m3 pondasi batu belah campuran 1SP : 4PP
No Uraian Kode Satuan Koefisien Harga Jumlah (Rp)
Satuan
(Rp)
1 2 3 4 5 6 7
A Tenaga Kerja
1 Pekerja L.01 OH 1,500 94.000,00 Rp 141.000,00
2 Tukang batu L.02 OH 0,750 114.000,00 Rp 85.500,00
3 Kepala tukang L.03 OH 0,075 123.900,00 Rp 9.292,50
batu
4 Mandor L.04 OH 0,075 138.700,00 Rp 10.402,50
Jumlah Harga Tenaga Kerja Rp 246.195,00
B Bahan
1 Batu belah m3 1,200 233.070,00 Rp 279.684,00
2 Semen kg 163,000 1.487,00 Rp 242.381,00
3 Pasir pasang m3 0,520 219.090,00 Rp 113.926,80
Jumlah Harga Bahan Rp 635.991,80
C Peralatan
Jumlah Harga Peralatan Rp -
D Jumlah Harga Tenaga, Rp 882.186,80
Bahan dan Peralatan
(A+B+C)
E Overhead + Profit 15% x D Rp 132.328,02
(15%)
F Harga Satuan Rp 1.014.514,8
Pekerjaan per - 2
m3 (D+E)
A.3.2.1.3 Pemasangan 1 m3 pondasi batu belah campuran 1SP : 5PP
LAPORAN AKHIR 266
